Перенос линий электропередач у Героинь займет весь июнь

Движение по Thepkrasattri Rd. к югу от Памятника Героиням будет осложнено в течение последней недели мая и всего июня, но степень затруднения будет разной. В понедельник, 20 мая, сотрудники Управления энергоснабжения провинций (РЕА) начали перенос мачт электропередач вдоль западной стороны шоссе, в связи с чем у Героинь образовалась многокилометровая пробка. Однако 22 числа масштабных работ не велось и движение было свободным.

Новости Пхукета

22 Мая 2024, 06:41 PM

Из последнего сообщения PR Phuket следует, что работы будут вестись в два этапа:

  • С 20 мая по 16 июня – на западной стороне шоссе (к Героиням из Ко-Кэу),
  • С 17 июня по 30 июня – на восточной стороне шоссе (от Героинь к Ко-Кэу).

Шоссе Thepkrasattri Rd. имеет шесть полос на километровом отрезке, где проводятся работы. Приложенная схема реорганизации движения предполагает, что в каждом случае будут закрываться две ближайшие к обочине полосы на соответствующей стороне дороги.

Трафик будет пускаться по оставшимся четырем в равном соотношении, то есть с обратным потоком по одной из встречных полос. 20-21 мая движение осуществлялось именно по этой схеме (см. видео здесь), но 22 мая была закрыта только одна крайняя левая полоса по направлению с юга на север.

Часть водителей, движущихся к Героиням со стороны Ко-Кэу, могут пользоваться объездом у храма Wat Tha Ruea, который выводит на Srisoonthorn Rd. у автосалона GWM уже к западу от монумента. Для водителей, направляющих с севера в Ко-Кэу, никакого объездного маршрута не предусмотрено.

Перенос линий электропередач у Памятника Героиням осуществляется в рамках подготовки к прокладке тоннеля под кольцевой развязкой в Тха-Рыа. Проект был анонсирован в июле 2022 года. Тогда же было объявлено, что работы должны начаться в 2024 году, а завершиться в 2027.

Бюджет был заявлен как 2,365 млрд бат, подрядчиками на этапе подготовки проекта стали M.A. Consultant Co Ltd, V Engineering Consultant Co Ltd, Bangkok Engineering Consultant Co Ltd и Entic Co Ltd. О том, кто будет заниматься непосредственно прокладкой тоннеля, до сих пор ничего не говорилось.

Планируемый тоннель в Тха-Рыа должен быть трехполосным: две полосы в северном направлении шириной 3,25 метра и одна полоса в южном направлении шириной 4,5 метра. На наземном уровне должны остаться по две полосы в каждую сторону шириной 2,1-2,7 метра.

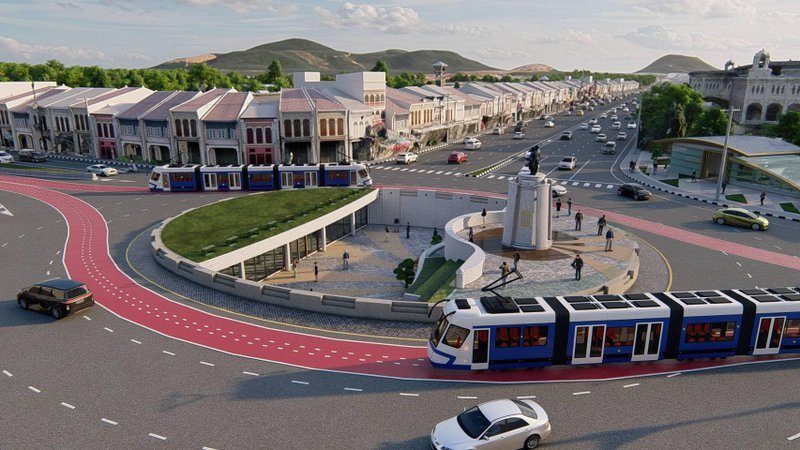

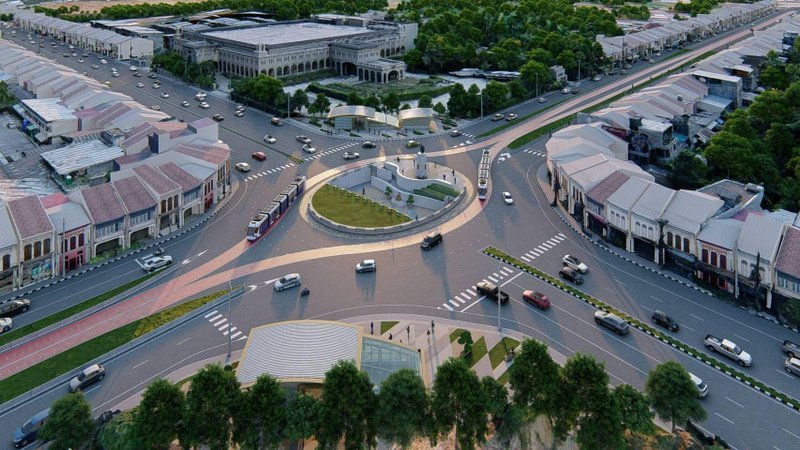

Кольцевая развязка вокруг монумента с двумя полосами движения должна сохраниться, но там планируется дополнительно установить светофоры «для повышения безопасности». Также проект изначально учитывает планы по прокладке линии легкой железной дороги, которая должна проходить по Thepkrasattri Rd. от поворота на аэропорт до Пхукет-Тауна.

«Реализация проекта повысит пропускную способность развязки, удобство, скорость проезда и безопасность, одновременно сделав более элегантной важную достопримечательность в лице монумента, что будет способствовать развитию туризма на Пхукете», – говорило в 2022 году Бюро исследований и проектирования, входящее в структуру Департамента скоростных магистралей Таиланда.

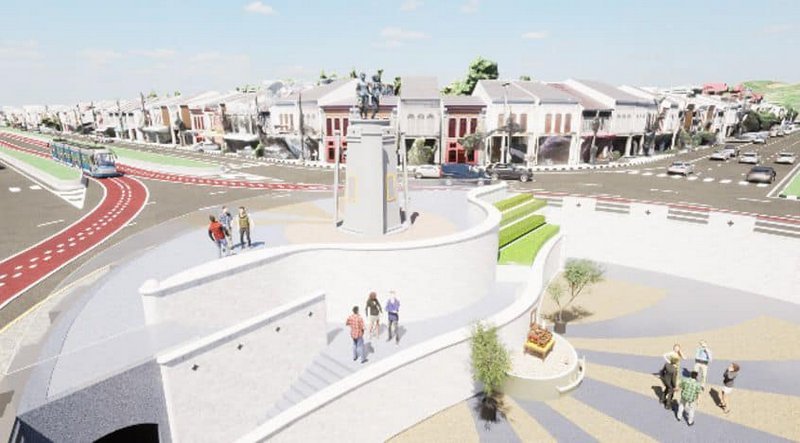

Что касается непосредственно Памятника Героиням, то его планируется поднять почти на метр, а также провести озеленение площадки перед ним, «где посетители смогут отдать дань уважения Героиням».

Доступ к монументу будет организован по двум пешеходным переходам: от ТЦ Robinson с северо-западной стороны и от большого ювелирного центра с юго-восточной. Там же будут выделены и парковочные пространства.

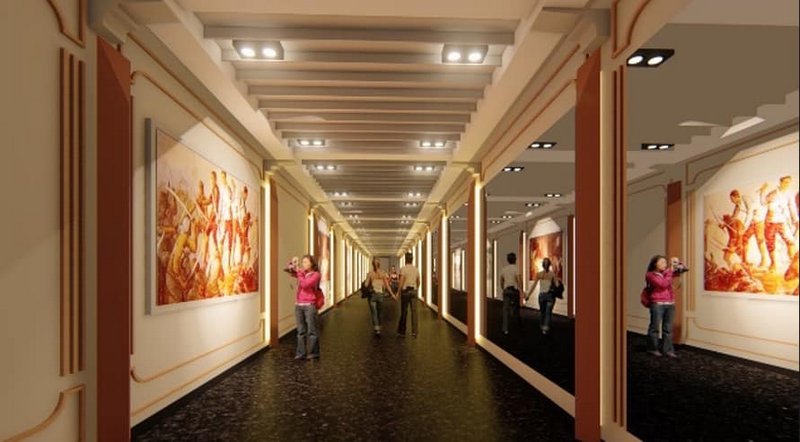

Кроме того, проекты включает лестницы и лифты к памятнику, плюс отдельный многофункциональный павильон, где, в частности, туристы смогут ознакомиться с историей Героинь.
